Groene AS
Algemene informatie
Raadsbesluit | Rv 2013.0030720 / Rv 2015.0054990 |
---|---|
Beschikbaar gesteld krediet | € 6.920.000 |
Programma | Maatschappelijke ontwikkeling |
Verantwoordelijk portefeuillehouder | Mariëtte Sedee-Schuitemaker |
Einddatum project | Na 2024 |
Projectomschrijving
Rond Badhoevedorp zijn verschillende plannen in voorbereiding en/of uitvoering die moeten leiden tot een verbetering van de recreatieve en ecologische structuur én tot een goede landschappelijke inpassing van de verschillende ruimtelijke ontwikkelingen in en om het dorp. De realisatie van het groengebied Groene AS/Park De Veldpost is hier een onderdeel van. De Groene AS is een regionale ecologische en recreatieve verbinding die grote en kleine natuurgebieden tussen Amstelland en Spaarnwoude met elkaar moet verbinden. De 50 meter brede strook ten zuiden van de Schipholweg vormt een belangrijk onderdeel van deze Groene AS en krijgt een ecologische en recreatieve inrichting.

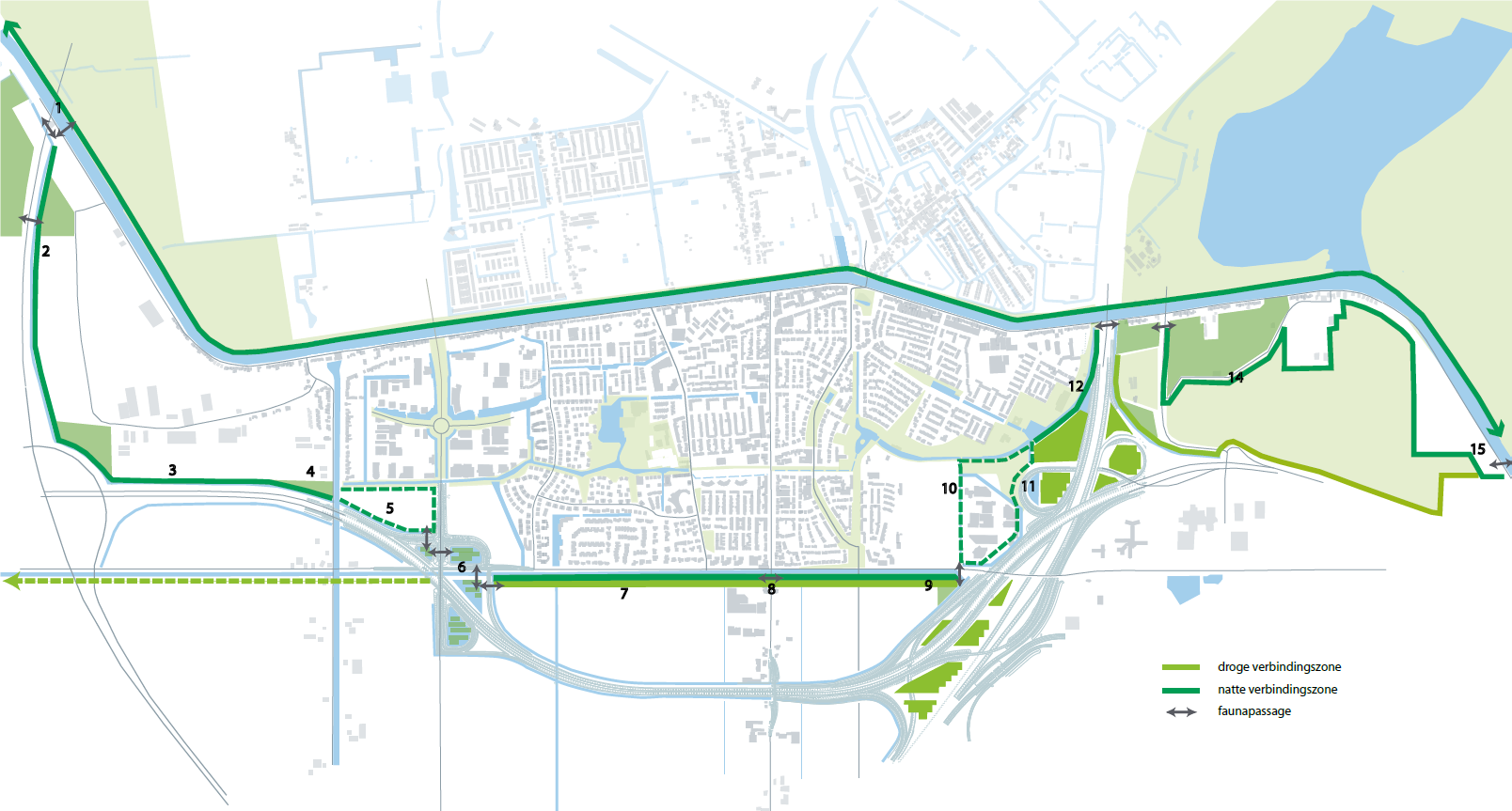

Figuur 10
Actuele ontwikkelingen
Voor het deel van de Groene AS ter hoogte van sportpark De Veldpost zijn gronden nodig die niet in ons bezit zijn. De gesprekken met de eigenaar om deze gronden minnelijk te verwerven hebben niet geleid tot het gewenste resultaat. De gemeenteraad heeft in oktober 2019 een hernieuwd besluit genomen (2019.0053110) om, parallel aan de gesprekken over de minnelijke verwerving, de Kroon te verzoeken de onteigening te starten.
Op 1 september 2020 is door de Kroon het Koninklijk Besluit genomen waarin de gronden zijn aangewezen voor onteigening. De dagvaarding voor het gerechtelijke deel van de onteigeningsprocedure is op 10 februari 2021 verstuurd. De descente van de rechtbank en deskundigencommissie, zitting ter plaatse, heeft op 11 december 2020 plaatsgevonden in combinatie met lopende onteigening voor sportpark De Veldpost. Het onteigeningsvonnis wordt in september 2021 verwacht.
De kans is echter groot dat de eigenaar cassatie aantekent, waardoor inschrijving van het onteigeningsvonnis circa één jaar later (in oktober 2022 in plaats van oktober 2021) kan plaatsvinden. Dit betekent automatisch dat het voorschot op de onteigeningsvergoeding mee schuift van 2021 naar 2022. De definitieve onteigeningsvergoeding wordt later bepaald door de rechter: aan het einde van de gerechtelijke procedure. Dit zal later zijn dan in 2021.
Ter voorbereiding op de realisatie van de Groene AS ter hoogte van sportpark De Veldpost wordt gestart met het uitwerken van het in 2015 vastgestelde Voorlopig Ontwerp (VO) naar een Definitief Ontwerp (DO) en bestek. Het deel ten westen van Atletiekvereniging Badhoevedorp is in ons eigendom en is in uitvoering.
Kansen en risico’s
Het mogelijk niet in eigendom kunnen krijgen van de gronden van verschillende partijen is het grootste risico voor de realisatie van de Groene AS. De afgesproken ecologische doelstellingen kunnen dan niet gehaald worden. Op basis van het Koninklijk Besluit wordt het onteigeningstraject vervolgd. Ook de uitvoering loopt door het niet in eigendom hebben van gronden vertraging op, waardoor er mogelijk een aanvullend krediet nodig is om de Groene AS te realiseren.
Gevraagde beslissingen
- In te stemmen met de verdeling van het krediet over de jaarschijven 2021 tot en met 2025.
Tabel 12
Groene AS | Realisatie t/m 2020 | Raming 2021 | Raming 2022 | Raming 2023 | Raming 2024 | Raming 2025 | Totaal krediet |
---|---|---|---|---|---|---|---|
(bedragen x € 1.000) | (1) | (2) | (3) | (4) | (5) | (6) | (7 = 1+2+3+4+5+6) |
Investering | 642 | 1.672 | 1.750 | 1.750 | 1.105 | - | 6.919 |
Bijdrage derden | - | - | - | -335 | - | - | -335 |
Dekking reserve | -642 | -1.672 | -1.750 | -1.415 | -1.105 | - | -6.584 |
-0 | - | - | - | - | - | -0 |
Bijstelling investering | - | -372 | -450 | -450 | 195 | 1.077 | - |
Bijstelling bijdrage derden | - | - | - | - | - | - | - |
Bijstelling dekking reserve | - | 372 | 450 | 450 | -195 | -1.077 | - |
Saldo bijstelling | - | - | - | - | - | - | - |
Saldo na bijstelling | -0 | - | - | - | - | - | -0 |
